当前位置: pg游戏麻将胡了-pg游戏试玩 » 技术储备 » 施工技术 » 正文

灌注桩施工质量要求及安全技术 -pg游戏麻将胡了

灌注桩施工质量检查包括成孔及清孔、钢筋骨架制作及安放、混凝土搅拌及灌注等三个施工过程的质量检查。

施工前应对水泥、砂、石子、钢材等原材料进行检查,对施工组织设 计中制定的施工顺序、监测手段也应进行检查。

(1)桩的桩位偏差必须符合2 .6的规定,桩顶标高至少要比设计标高高出 0.5m

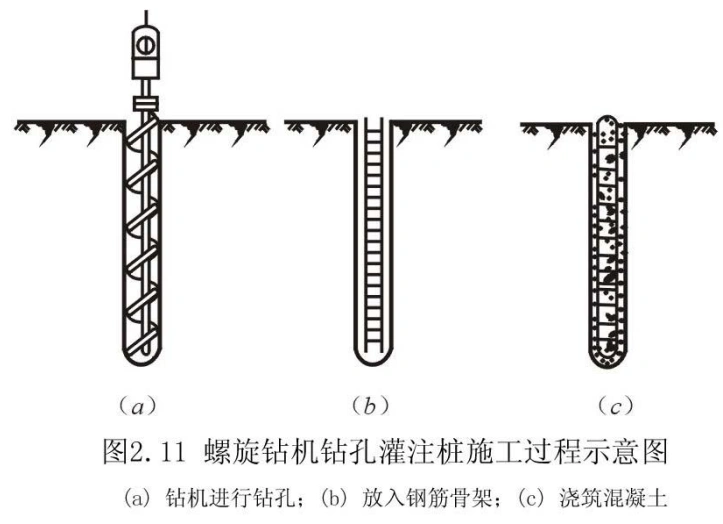

(2) 灌注桩成孔深度的控制要求

  • 锤击套管成孔,桩尖位于坚硬、硬塑粘性土、碎石土、中密以上的砂 土、风化岩土层时,应达到设计规定的贯入度; 桩尖位于其他软土层时,桩尖应达到设计规定的标高。

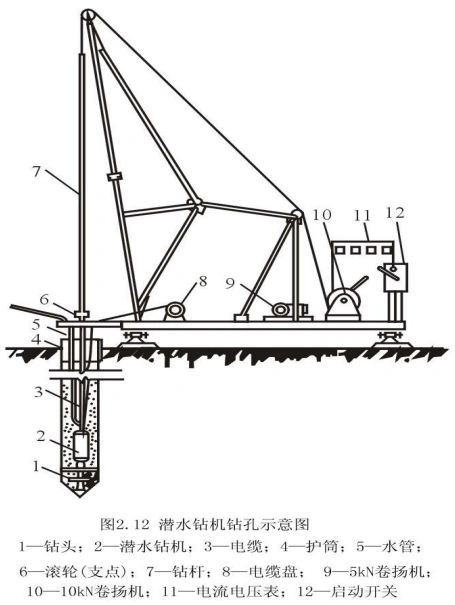

  • 泥浆护壁成孔、干作业成孔,应达到设计规定的深度。
  • 灌注桩的沉渣厚度: 当以摩擦力为主时,不得大于150mm; 当以端承 力为主时不得大于50mm

6  灌注桩的平面位置和垂直度的允许偏差

序 号 成 孔 方 法 桩径 允许 偏差 (mm) 垂直度 允许偏 差(%) 桩位允许偏差(mm)
1 ~ 3 根 、 单 排 桩 基 垂 直 中 心 线 方 向 和 群 桩 基 础 的 边桩 条形桩基沿中心线

方向和群桩基础的

中间桩

1 泥浆护

壁灌注

d≤1000m m ±50 <1 d / 6 , 且 不 大 于 100 d/4,且不大于150
d>1000mm ±50 100 0.01h 150 0.01h




2

套管成

孔灌注

d≤500mm -20 <1 70 150
d>500mm 100 150
3 干作业成孔灌注桩 -20 <1 70 150


4

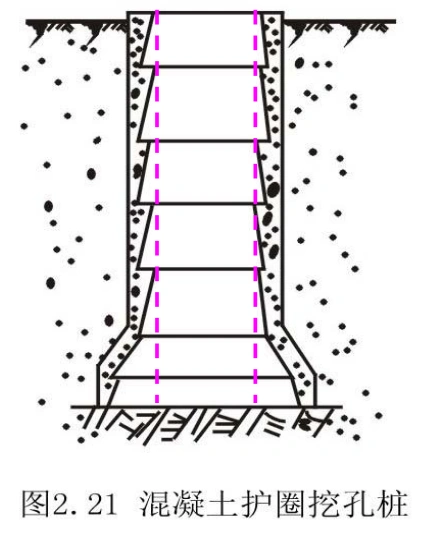

人工挖 孔桩 混凝土护壁 50 <0.5 50 150
钢套管护壁 50 <1 100 200

钢筋笼制作时,要求主筋沿环向均匀布置,箍筋的直径及间距、主筋的保护层、加劲箍的间距等均应符合设计要求。主筋与箍筋之间宜采用焊接连接。加劲箍应设在主筋外侧,主筋一般不设弯钩,根据施工工艺要求,所设弯钩不得向内圈伸露,以免妨碍施工。

钢筋笼主筋的保护层允许偏差: 水下灌注混凝土桩为±20mm; 非水下灌注混凝土桩为±10mm。

钢筋笼制作、运输、安装过程中,应采取措施防止变形,并应有保护层垫块(或垫管、垫板)。吊放入孔时,应避免碰撞孔壁。灌注混凝土时,应采取措施固定钢筋笼的位置。

(1) 混凝土搅拌主要检查材料质量与配比计量、混凝土坍落度; 灌注混凝土 应检查防止混凝土离析的措施、浇筑厚度及振捣密实情况。

(2)灌注桩各工序应连续施工。钢筋笼放入泥浆后,4h内必须灌注混凝土。

(3)灌注后,桩顶应高出设计标高0.50m。灌注桩的实际浇筑混凝土量不得小 于计算体积。

(4)浇筑混凝土时,同一配比的试块,每班不得少于1组; 泥浆护壁成孔的灌 注桩,每根不得少于1组。

(5) 混凝土灌注桩的质量检验标准应符合表2.7表2.8的规定。

7  混凝土灌注桩钢筋笼质量检验标准

检  查  项  目 允许偏差或允许值(mm) 检查方法
主  控  项  目 1 主筋间距 ±10 用钢尺量
2 长 度 ±100 用钢尺量
一  般  项  目 1 钢筋材质检验 设计要求 抽样送检
2 箍筋间距 ±20 用钢尺量
3 直径 ±20 用钢尺量

表2.8  混凝土灌注桩质量检验标准

检查项目 允许偏差或允许值(mm) 检查方法
单位 数值
主 控 项 目 1 桩位 见表2.6 基坑开挖前量护筒、开挖后量桩中心


2

孔深 mm 300 只深不浅,用重锤测,或测钻杆、套管 长度,嵌岩桩应确保进入设计要求的嵌 岩深度
3 桩体质量检验 按基桩检测技术规范。 按基桩检测技术规范
4 混凝土强度 设计要求 试件报告或钻芯取样送检
5 承 载 力 按基桩检测技术规范 按基桩检测技术规范
一 般 项 目 1 垂直度 见表2.6 测套管或钻杆,或用超声波探测,干施 工时吊垂球
2 桩径 见表2.6 井径仪或超声波检测,干施工时用钢尺 量,人工挖孔桩不包括内衬厚度
检查项目 允许偏差或允许值(mm) 检查方法
单位 数值
一 般 项 目 3 泥浆面标高(高于地下水位) m 0.5~1.0 目测
4 沉渣厚度: 端承桩

摩擦桩

mm

mm

≤50

≤150

用沉渣仪或重锤测量
5

混凝土坍落度:水下灌注干施工

mm

mm

160~220 70~100 坍落度仪
6 钢筋笼安装深度 mm ±100 用钢尺量
7 混凝土充盈系数 >1 检查每根桩的实际灌注量
8 桩顶标高 mm 30

-50

水准仪,需扣除桩顶浮浆层及劣 质桩体

桩基施工验收应包括下列资料:

(1) 工程地质勘察报告、桩基施工图、图纸会审纪要、设计变更单及材料代 用通知单等。

(2) 经审定的施工组织设计、施工方案及执行中的变更情况。

(3) 桩位测量放线图,包括工程桩位线复核签证单。

(4) 桩孔、钢筋、混凝土工程施工隐蔽记录及各分项工程质量检查验收单及施工记录。

(5) 成桩质量检查报告。

(6) 单桩承载力检测报告。

(7)  基坑挖至设计标高的桩位竣工平面图及桩顶标高图。

(1) 桩基础工程施工区域,应实行封闭式管理,进入现场的各类施工人员,必须接受安全教育,严格按操作规程施工,服从指挥,坚守岗位,集中精力操作。

(2) 按不同类型桩的施工特点,针对不安全因素,制定可靠的安全措施,严格 实施。

(3) 对施工危险区域和机具(冲击、锤击桩机,人工挖掘成孔的周围,桩架下),要加强巡视检查,对于有险情或异常情况时,应立即停止施工并及时报告,待有关人员查明原因,排除险情或加固处理后,方能继续施工。

(4) 打桩过程中可能引起停机面土体挤压隆起或沉陷,打桩机械及桩架应随时 调整,保持稳定,防止意外事故发生。

(5) 加强机械设备的维护管理,机电设备应有防漏电装置。

(1)桩基础是一种常用的深基础形式,当天然地基上的浅基础沉 降量过大或地基承载力不能满足设计要求时,宜采用桩基础 。明确工程地质勘察是桩基础设计与施工的重要依据。

(2) 灌注桩施工中包括有成孔、钢筋笼制作安装、清孔和灌注混 凝土等施工过程,成桩工艺较复杂,湿作业成孔时成桩速度 慢,其成桩质量与施工好坏密切相关,成桩质量难以直观的 进行检查。在灌注桩施工方案中要对质量事故认真分析,并 采取相应的预防措施。

如有侵权,请联系删除 pg游戏麻将胡了-pg游戏试玩 » 灌注桩施工质量要求及安全技术
评论 (0)

本站公众号

contact

建工计算器

contact
网站地图
